場景一:
時間:2018年5月31日上午9點
地點:通湖大道與陽澄湖路交叉口
丁海三、劉朗、高維闖等DN1400管道沖洗小組成員剛剛完成通湖大道DN1400管道與陽澄湖路DN600管道并網作業,并向公司調度中心報告。丁海三:“調度中心,DN1400管道與陽澄湖路DN600管道聯通閥已全部開啟”。調度中心:“收到,部分城市管網壓力監控點壓力數據已開始提高”。半個小時后,調度中心:“丁經理,管網運行正常,管網壓力數據已穩定,其中富康路、浦東路、深圳路、西湖路沿線供水壓力提升約10米”。
沖洗小組所有人員終于松了一口氣,11個通宵沖洗工作帶來的疲憊感瞬間全無,每個人帶著成就感回家洗洗補覺,準備著蘇州路的并網工作。
場景二:
時間:2018年6月4日上午10點
地點:通湖大道與蘇州路交叉口
通湖大道DN1400管道與陽澄湖路DN600管道并網完成后,觀測整個管網系統穩定運行數日后,沖洗小組開始通湖大道DN1400管道與蘇州路DN600管道并網工作。丁海三:“調度中心,DN1400管道與蘇州路DN600管道已按方案完成并網”。調度中心:“收到,市經濟開發區數個管網壓力監控點壓力數據已開始提高”。約半個小時后,調度中心:“丁經理,管網運行正常,管網壓力數據已穩定,其中蘇州路沿線及經濟開發區南片區供水壓力提升約8米”。
至此,歷時29個月DN1400工程正式全線投入使用。
隨著宿遷經濟的飛速發展,宿遷中心城區和各工業園區需水量不斷增加,加之城鄉區域供水一體化進程的加速,供水人口及供水范圍增加迅速。為提高供水能力和保障供水安全,2015年底,公司領導經過分析論證,向集團總部提出了投資建設沿通湖大道(二水廠-蘇州路)總長7.9公里的DN1400mm給水主管道及配套建設沿洪澤湖路、陽澄湖路和浦東路、蘇州路三條共計10.2公里DN600支管道的重大投資計劃。集團總部領導果斷決策,批準立即啟動該工程,并給予了4800萬的預算,全力支持宿遷的供水事業。

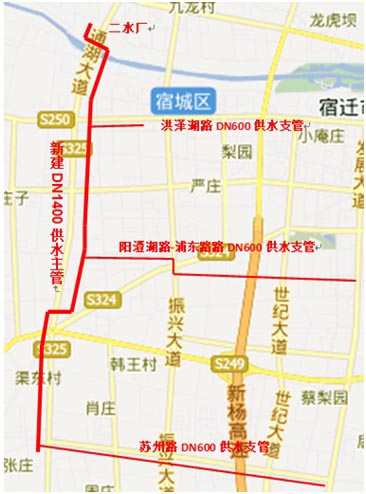

(圖1:DN1400管道走向示意圖)
2016年1月,以總經理曾真為組長的項目建設管理小組成立,同時項目正式啟動。但項目剛啟動,就遇到了“大難題”,中心城市規劃建成區內已沒有足夠的空間鋪設直徑為1400mm的大管道,且部分路段與城市整體規劃不符。項目管理團隊經過多次協調、上報管道紅線申請書,最終在市、區兩級規劃部門領導的關懷下,先后舉行9次規劃討論會,最終在2017年7月26日完成全線規劃紅線的報批工作。
DN1400給水主管道工程施工協調難度也是近年給水管道工程中最大的,全線總長7930米,橫穿宿城區、蘇宿園區和市經開區,施工協調中涉及穿越省級公路和市政道路、穿越河道、綠化破除、交通導流、農田清表等眾多手續辦理及協調工作,涉及部門多、協調工作量大,且施工期間遭遇了多次阻工。經過了無數次的上門拜訪、電話溝通、現場會辦,最終保證了DN1400管道的順利施工。
DN1400給水主管道工程施工難度對我們來說也是一次不小的考驗,經統計DN1400管道共穿越了古黃河、順堤河、清水河、民便河4條河道,穿越了洪澤湖路、青海湖路、陽澄湖路、徐淮路、通湖大道等17條道路,其中5次穿越省級公路。每一次穿越河道或道路施工都會遇到了諸多難以想象的困難,如過河施工,需考慮汛期、管道在水中的穩定性、河道景觀和水質的保護等;再如穿越道路施工,需考慮交通導流、夜間施工、文明措施、避讓其他管線等。我們一條河一條河的穿越、一條路一條路的穿越、一個施工方案一個施工方案的制定和執行、一個問題一個問題去解決……最終保證了DN1400管道的順利貫通。

(圖2:過河沉管施工)

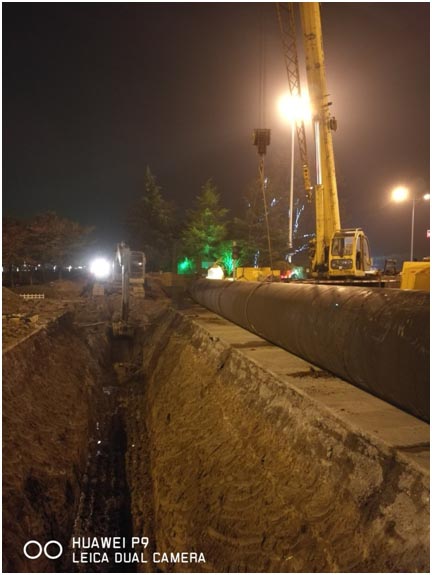

(圖3:夜間過路安裝)
(圖4:過魚塘進行清淤)
DN1400給水主管道為大口徑管道,不可能像一些小口徑管道那樣在工程全部施工結束后,全部使用自來水進行沖洗,為確保供水安全,在施工過程中保持管道的清潔特別重要。具體要求工程施工過程中,不僅要求下管前就需保持內部清潔,下管后管道若受污染需再次進行人工擦洗。防止雨水泥水的影響也是一道重要工序、工程階段性完工與其他管道對接前還需進一步確認管道內部清潔情況等,為此施工人員付出了大量的勞動。

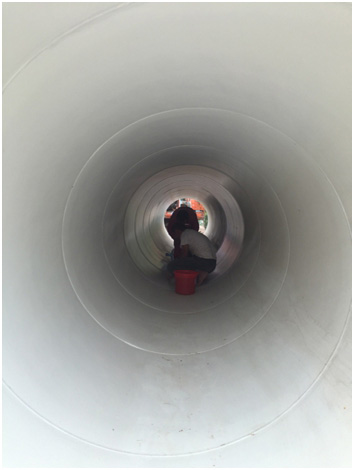

(圖5:人工擦洗管道內部)
2018年5月,全線貫通并打壓合格后,進入了管道并網前最后一項工作,即管道沖洗消毒。為不影響全市供水,沖洗前公司先后組織了4次沖洗方案討論會,且將沖洗時間安排在夜間11點30分至5點低峰供水時段,并由工程管理部、質量安全部、管網部、制水部四個部門經理親自帶隊實施具體沖洗工作,進一步突出了本工程對宿遷供水的重要性。在大家通力合作下,經過12個通宵的高強度沖洗工作,全部管段水質合格后實施了并網工作,正式投入運行,宿遷中心城區供水能力和安全保障進一步提升。
(圖6:夜間沖洗現場)
在DN1400給水主管道投入運行的同時, DN1400管道南延段工程正在如火如荼的施工中。DN1400管道南延段工程,自通湖大道與蘇州路工程交叉口至S235與發展大道交叉口,全程11.5公里,總投資7800萬元,該工程是我公司系統化提升城市供水管網送配水能力和提升南片區十多個鄉鎮供水安全保障的工程之一,工程建成運行后將進一步提高市經濟開發區、宿城經濟開發區南區及區域供水南線鄉鎮的供水壓力和安全保障,進一步助力宿遷經濟的發展和提高居民生活水平。
(總經辦 徐書樂)
